水泥库清库施工方案

水泥生产企业的生料库和水泥库在使用一定时间后,因库内储料被压实造成板结,导致下料口下料不畅,严重时会发生堵塞,影响正常生产,并直接影响企业的经济效益。因此,各种储存库须经常清理。因水泥库清库工作属于高风险作业,近来不断有因清库发生的安全事故在报纸,网络登载。所以有需要对水泥库清理的企业,需要找有施工资质的企业施工。
1、严格控制水泥库内的照明电压,清理混凝土结构储存库时,库内电压采用36V安全灯,清理金属材质储存库时,库内照明电压不超过12V。
2、水泥清灰人员可以从库顶或库侧门进入储存库,当库底堆积物料高于库侧门或者库侧门以上有库壁挂料时,应以库顶入孔进入,当库底堆积物料低于库侧门]且库侧门以上没有库壁挂料时,可以从库侧门进入储存库。

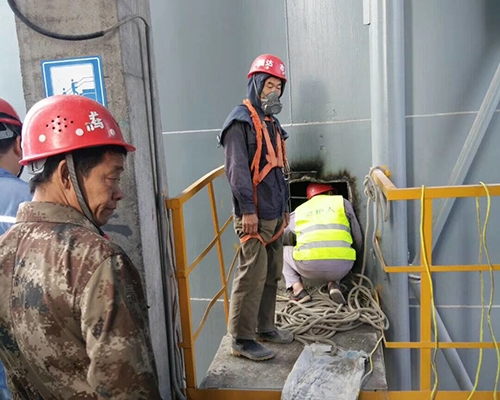

3、清灰人员入库前,系好安全带,将安全绳的一端固定在库顶或库侧门的铁护栏钢管或钢柱上,另一段系在入库人员的安全带上,再用一安全绳一端系在入库人员腰间,另一端系在软梯吊篮或吊盘上,做到双保险。
4、清灰人员从库顶入孔进库应使用软梯、吊篮或吊盘,不宜使用库内爬梯,进库人员沿软梯、吊篮或吊盘入库时,库外监护人员应根据入库人员的下降速度逐渐将安全绳放入,确保入库人员的安全。当入库人员到达操作位置时,库顶监护人员将入库人员安全绳的多余长度控制在操作活动范围1米内,入库人员也需将系在软梯、吊篮或吊盘的安全绳多余长度控制在一米范围内。
5、清灰人员随带的工具要握牢,以免掉落,不得随身携带的工具由库顶监护人员用12mm棕绳吊送入库内,禁止往上或往下扔。
6、当有两人同时清理库壁挂料时,一人不得在另一人垂直上方作业。
7、清理完库壁挂料,应先将库内立脚处的松物料清理干净,铺好长木板或竹跳板后,方可离开软梯、吊兰或吊盘,站在木板或竹跳板上清理物料。
8、从库侧门进入储存库内清理库底堆积物料时,如果将库内清理的物料放到低后,库侧门推不开时,则可割开库侧门放料。小心清理出安全平台,并评估其处于稳定状态后在监护人员的指导下,从库侧门进入一人,脚下铺垫木板后,逐渐扩大安全平台。
9、可用铁锹、镐、锄等工具,逐个水平层面向下清理库底堆积物料,每个层面作业高度不得超过50cm,在上一层面没有清理完毕之前,严禁到下一层工作。
10、清灰人员操作时,注意脚下站稳,并有可靠的退路,小心使用工具,避免伤人,注意观察物料有无坍塌的危险。
11、清理后的物料,应通过下料口及时放出,放料时库内操作人员一定要撤离储存库。
12、可采用钢钎或压缩空气将库底下料口周围的物料清理疏通,如果储存库长时间运行导致酷迪无聊结块,形成堵塞,可先将下料口设备拆除,将下料口周围的物料清除,以便库内的物料及时放出,同时下料口周围要拉警戒线,10米范围内严禁站人,并悬挂警示标志。
13、清灰作业要做好监护工作,清灰作业人员要始终保持精力集中,每次入库作业时间不超过60min,时刻保持安全意识,警惕库内物料的滑落、塌陷。
14、水泥库清灰完毕,及时清理现场,收好工具,恢复设备、设施到正常状态,关闭库门。
15、清灰作业过程中,一定要实行统一指挥,专人负责。
清库结束的验收要求:库壁无挂料,库底无堆积物料,物料下料顺畅
